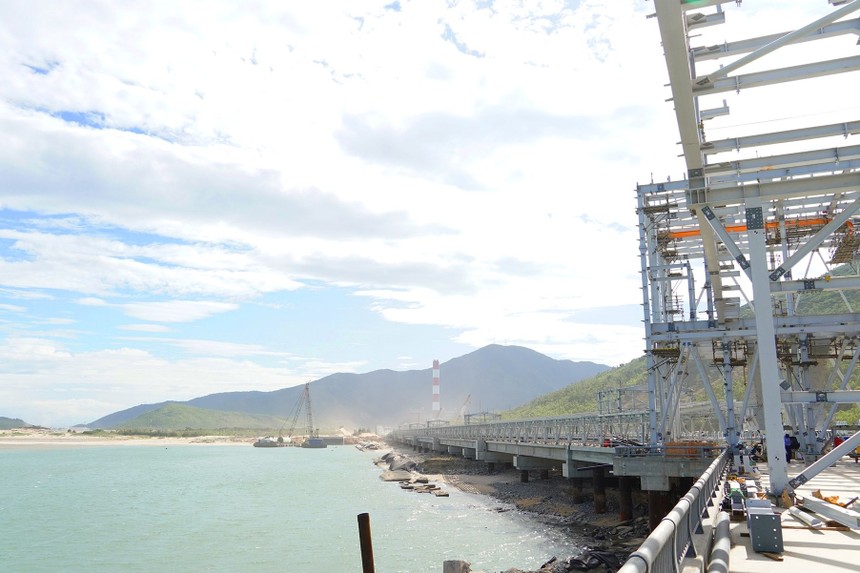

Khu kinh tế Hòn La hiện có nhiều dự án đầu tư lớn được triển khai. Ảnh: Tiến Nhất
Theo đó, để các dự án triển khai đúng theo tiến độ đã đề ra, Phó chủ tịch UBND tỉnh Quảng Trị Lê Đức Tiến đề nghị UBND các xã (Phú Trạch, Hòa Trạch, Quảng Trạch) tăng cường phối hợp với nhà đầu tư đang triển khai trong phạm vi Khu kinh tế Hòn La để tháo gỡ khó khăn, đẩy nhanh việc giải phóng mặt bằng các dự án.
Bên cạnh đó, Phó chủ tịch Lê Đức Tiến cũng chỉ đạo các sở, ngành liên quan phối hợp chặt chẽ với Ban quản lý Khu kinh tế tỉnh tập trung tháo gỡ các khó khăn, vướng mắc về các thủ tục liên quan; chỉ đạo các đơn vị thi công tận dụng thời tiết thuận lợi, tăng cường nhân lực, thiết bị, máy móc để đẩy nhanh tiến độ thi công các hạng mục công trình, dự án.

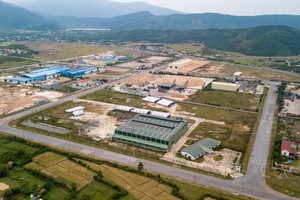

Ông Nguyễn Quốc Khánh, Phó trưởng Ban quản lý Khu kinh tế Quảng Trị cho biết, Khu kinh tế Hòn La có diện tích 10.000 ha, trong đó phần đất liền khoảng 8.900 ha, phần đảo và biển khoảng 1.100 ha; nằm trong địa bàn các xã: Phú Trạch, Hòa Trạch, Quảng Trạch và được phát triển theo mô hình khu kinh tế tổng hợp: kinh tế biển, công nghiệp, du lịch…
Tính đến nay, Khu kinh tế Hòn La đã thu hút đầu tư được 81 dự án, với tổng mức đầu tư là 117 nghìn tỷ đồng. Trong số đó, đã có 34 dự án của nhà đầu tư đi vào hoạt động, nộp ngân sách khoảng 120 tỷ đồng/năm, với tổng số lao động gần 1.000 người.
Trong phạm vi Khu kinh tế Hòn la hiện có các dự án trọng điểm đang được đầu tư gồm: Trung tâm điện lực Quảng Trạch, có tổng diện tích 454 ha, trong đó, Nhà máy Nhiệt điện Quảng Trạch I do Tập đoàn Điện lực Việt Nam làm chủ đầu tư đang được xây dựng, có công suất 1.403MW với tổng mức đầu tư 42.023 tỷ đồng; sử dụng công nghệ nhiệt điện than ngưng hơi truyền thống, tiến độ tổng thể dự án đến nay đạt 94,06%.
Cảng tổng hợp Quốc tế Hòn La có tổng mức đầu tư 2.112 tỷ đồng; diện tích 38,82ha (trong đó đất xây dựng 25,01 ha, mặt nước 13,81 ha), quy mô gồm 4 bến cập tàu; giai đoạn 1: 2 bến (1 bến cho tàu 50.000 DWT và 1 bến cho tàu đến 100.000 DWT); giai đoạn 2: 2 bến (1 bến cho tàu đến 70.000 DWT và 1 bến cho tàu đến 100.000 DWT); năng lực thông qua cảng giai đoạn 1 khoảng 3 triệu tấn/năm và giai đoạn 2 khoảng 6 triệu tấn/năm.
Dự án Tổ hợp công nghiệp chế biến sâu quặng Titan – Monazite có tổng mức đầu tư 2.000 tỷ đồng, diện tích 8,5 ha, gồm 2 hợp phần: Nhà máy luyện xỉ Titan công suất thiết kế 100.000 tấn/năm, Gang 50.000 tấn/năm; Nhà máy chế biến quặng Monazite: sản xuất các Oxyt đất hiếm riêng 150 - 200 tấn/năm; Clorua đất hiếm 2.100 tấn/năm.
Bên cạnh đó, Khu kinh tế Hòn La cũng đang triển khai 2 dự án được đầu tư từ ngân sách nhà nước gồm: Dự án hạ tầng kỹ thuật Khu kinh tế Hòn La (tổng mức đầu tư 120 tỷ đồng) và Dự án giải phóng mặt bằng và san lấp Khu công nghiệp Cảng biển Hòn La mở rộng (tổng mức đầu tư 186 tỷ đồng).
