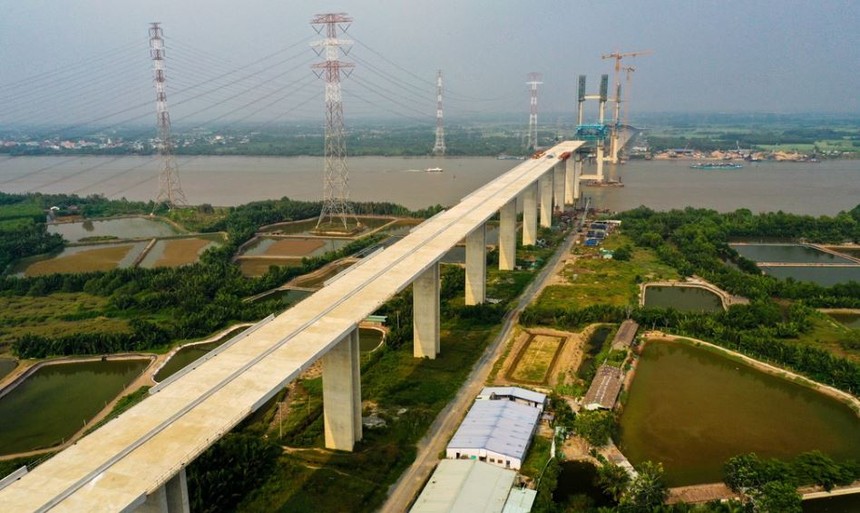

Hạng mục cầu Phước Khánh thuộc Dự án xây dựng đường cao tốc Bến Lức - Long Thành.

Hạng mục cầu Phước Khánh thuộc Dự án xây dựng đường cao tốc Bến Lức - Long Thành.

Rõ dần phương án bố trí vốn đối ứng hoàn thiện cao tốc Bến Lức - Long Thành

0:00 / 0:00
0:00
Tổng công ty Đầu tư phát triển đường cao tốc Việt Nam nhiều khả năng sẽ được giao tự cân đối, bố trí số vốn đối ứng còn lại để hoàn thành cao tốc Bến Lức - Long Thành.

Văn phòng Chính phủ vừa có Thông báo số 38/TB – VPCP thông báo kết luận của Phó Thủ tướng Chính phủ Lê Minh Khái tại cuộc họp về việc bố trí vốn đối ứng của Dự án xây dựng đường cao tốc Bến Lức - Long Thành hôm 16/2/2023.

Theo đó, Phó Thủ tướng Lê Minh Khái đánh giá việc giao Tổng công ty Đầu tư phát triển đường cao tốc Việt Nam - VEC có trách nhiệm tự cân đối, bố trí số vốn đối ứng còn lại để tiếp tục triển khai, sớm hoàn thành Dự án xây dựng đường cao tốc Bến Lức - Long Thành là khẳng định chủ thể có trách nhiệm bố trí vốn đối ứng của Dự án theo đúng quy định tại Nghị định số 94/2018/NĐ-CP ngày 30/6/2018 về nghiệp vụ quản lý nợ công.

Phó Thủ tướng giao VEC khẩn trương có văn bản cam kết về việc bố trí vốn đối ứng cho Dự án theo đúng quy định và trách nhiệm trả nợ, gửi Bộ Kế hoạch và Đầu tư trước ngày 21/2/2023. Trên cơ sở đó, Bộ Kế hoạch và Đầu tư chủ trì, phối hợp với Bộ Tài chính hoàn thiện dự thảo Nghị quyết của Chính phủ về việc bố trí vốn đối ứng cho Dự án, báo cáo Thủ tướng Chính phủ trước ngày 24/2/2023.

Trước đó, vào tháng 7/2022, Bộ Kế hoạch và Đầu tư cũng từng kiến nghị Chính phủ thống nhất chủ trương giao VEC có trách nhiệm tự cân đối, bố trí số vốn đối ứng còn lại từ năm 2019 để tiếp tục triển khai Dự án xây dựng đường cao tốc Bến Lức - Long Thành.

Bộ Kế hoạch và Đầu tư đề xuất Chính phủ giao Bộ GTVT phối hợp với Ủy ban Quản lý vốn nhà nước tại doanh nghiệp chỉ đạo VEC cập nhật lại các thông số đầu vào (vốn đối ứng tiếp tục bố trí cho Dự án, vốn ODA chuyển từ vay lại sang cấp phát, vốn vay của Ngân hàng Phát triển châu Á - ADB, lãi phát sinh trái phiếu chính phủ bảo lãnh...), tính toán lại tổng thể phương án tài chính hòa chung dòng tiền 5 dự án cao tốc do VEC làm chủ đầu tư, đảm bảo khả năng trả nợ của VEC trình cấp thẩm quyền quyết định. VEC chịu trách nhiệm toàn diện trước Chính phủ, Thủ tướng về tính chính xác của số liệu báo cáo và tính khả thi của phương án tài chính.

Nếu phương án này được thông qua, VEC sẽ tự cân đối số vốn đối ứng còn thiếu trị giá khoảng 1.807 tỷ đồng từ nguồn thu phí cho Dự án xây dựng đường cao tốc Bến Lức - Long Thành, thay vì tiếp tục chờ nguồn ngân sách nhà nước.

Được biết, kể từ năm 2019, Dự án xây dựng đường cao tốc Bến Lức - Long Thành không được giao vốn đối ứng từ nguồn ngân sách bởi cả nguyên nhân khách quan và chủ quan.

Cụ thể, tại Thông báo số 702/TB-KTNN ngày 18/12/2018, Kiểm toán Nhà nước cho rằng, việc Bộ GTVT phê duyệt Dự án Đường cao tốc Bến Lức - Long Thành, trong đó bố trí vốn đối ứng trong nước, mà không báo cáo và xin ý kiến của Thủ tướng Chính phủ là chưa phù hợp quy định tại khoản 3, Điều 14 và Điều 27, Nghị định số 79/2010/NĐ-CP ngày 14/7/2010 về nghiệp vụ quản lý nợ công.

Bên cạnh đó, điểm c, khoản 4, Điều 20, Nghị định số 94/2018/NĐ-CP ngày 30/6/2018 của Chính phủ về nghiệp vụ quản lý nợ công quy định: “Đối với chương trình, dự án được áp dụng cơ chế cho vay lại toàn bộ hoặc vay lại một phần vốn vay nước ngoài của Chính phủ, chủ dự án bố trí từ vốn chủ sở hữu hoặc nguồn vốn hợp pháp khác của dự án”. Tại Dự án xây dựng đường cao tốc Bến Lức - Long Thành, VEC là đối tượng vay lại, nên theo quy định hiện hành, đơn vị này có trách nhiệm tự thu xếp vốn đối ứng.

Đặc biệt, từ khi VEC chuyển về Ủy ban Quản lý vốn nhà nước tại doanh nghiệp, việc tiếp tục giao vốn đối ứng cho Dự án qua đầu mối nhận kế hoạch là Bộ GTVT chưa phù hợp với quy định tại khoản 1, Điều 49, Luật Ngân sách nhà nước về phân bổ và giao dự toán ngân sách. “VEC tự bố trí số vốn đối ứng còn lại cho Dự án chính là phương án tối ưu nhất”, lãnh đạo Bộ Kế hoạch và Đầu tư đánh giá.

Dự án xây dựng đường cao tốc Bến Lức - Long Thành được Thủ tướng Chính phủ phê duyệt danh mục đầu tư vào tháng 10/2010 và được Bộ GTVT phê duyệt vào ngày 31/12/2014.

Dự án có chiều dài 57,8 km, tổng mức đầu tư 31.320 tỷ đồng, gồm vốn vay ADB 13.654,6 tỷ đồng; Cơ quan Hợp tác quốc tế Nhật Bản (JICA) là 11.975 tỷ đồng và vốn đối ứng là 5.689,7 tỷ đồng.

Theo thông tin từ VEC, sản lượng thi công của công trình này đã đạt khoảng 80%. Dự án được khởi công từ năm 2014, dự kiến hoàn thành vào năm 2019, nhưng do gặp nhiều vướng mắc về cơ chế pháp lý, trong đó có thủ tục bố trí vốn ODA, vốn đối ứng, nên phải dừng thi công từ giữa năm 2019.

Lãnh đạo VEC cho biết, trường hợp khó khăn về bố trí vốn đối ứng từ ngân sách nhà nước, đơn vị này sẽ tự bố trí phần vốn đối ứng còn lại từ năm 2019 cho Dự án xây dựng đường cao tốc Bến Lức - Long Thành và 3 dự án đường cao tốc sử dụng vốn ODA khác còn thiếu vốn. Nguồn vốn dự kiến được lấy từ nguồn thu phí sử dụng đường bộ các tuyến: TP.HCM - Long Thành - Dầu Giây; Cầu Giẽ - Ninh Bình; Đà Nẵng - Quảng Ngãi; Nội Bài - Lào Cai.
