Thủy điện 400 tỷ đồng ở Gia Lai phát lộ nhiều vi phạm

0:00 / 0:00
0:00
Sau sự cố vỡ tường thượng lưu, tỉnh Gia Lai phát hiện dự án Nhà máy thủy điện Ia Glae 2 (huyện Chư Prông) 400 tỷ đồng có nhiều vi phạm trọng quá trình thi công.

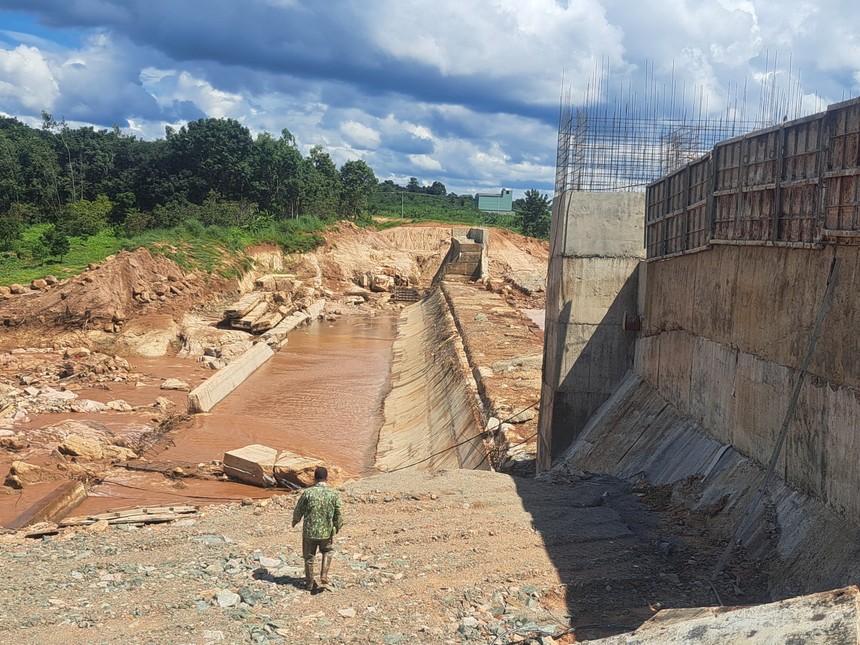

Bức tường dài 120m ở thủy điện Ia Glae 2 ở Gia Lai bị vỡ trôi.

Bức tường dài 120m ở thủy điện Ia Glae 2 ở Gia Lai bị vỡ trôi.

Ngày 18/11, UBND huyện Chư Prông vừa báo cáo UBND tỉnh Gia Lai kết quả điều tra nguyên nhân vụ vỡ tường đập ở Nhà máy thủy điện Ia Glae 2 do Công ty Cổ phần Thủy điện Khải Hoàng làm chủ đầu tư .

Trước đó vào rạng sáng ngày 9/10, một phần tường thượng lưu bằng bê tông của thủy điện này bị lũ xé toạc, đẩy trôi ra xa. Vụ việc đã làm cây cối, hoa màu, một số tài sản khác dọc hai bên suối ngập úng. Rất may sự cố chưa gây thiệt hại về người.

Dự án thủy điện Ia Glae 2 do Công ty Thủy điện Khải Hoàng làm chủ đầu tư. Công trình xây dựng tại xã Ia Ga, huyện Chư Prông, Gia Lai với công suất 12MW. Vốn đầu tư của dự án là hơn 423 tỉ đồng.

Sau thời gian kiểm tra, UBND huyện Chư Prông xác định, nguyên nhân chính là do mưa to, lũ lớn bất thường cộng với việc chủ đầu tư và nhà thầu không tuân thủ đầy đủ các biện pháp thi công, dẫn dòng thi công trong mùa lũ.

Theo huyện này, Công ty Thủy điện Khải Hoàng thi công công trình nhưng chưa tuân thủ nội dung, chỉ dẫn kỹ thuật theo hồ sơ thiết kế. Thi công nhưng không tuân thủ phương án ứng phó thiên tai trong mùa mưa lũ .

Từ cao trình 346,0m trở lên, Công ty đã thi công phần tường thượng lưu (nối tiếp phần tường đã hoàn thành ở cao trình 346,0m). Phần tường này được nhà thầu thi công theo từng cao trình từ 1-2m, chưa hoàn thiện toàn bộ kết cấu bê tông cốt thép. Vì vậy, khi lưu lượng lũ từ thượng nguồn về đột ngột lớn, tốc độ dòng chảy cao thì đã bị phá vỡ, đẩy trôi về phía hạ lưu (cách chân đập khoảng 20m).

Kiểm tra hồ sơ bản vẽ thi công, nhật ký thi công, UBND huyện Chư Prông xác định Chủ đầu tư và nhà thầu xây dựng không tuân thủ đầy đủ các nội dung, trình tự, biện pháp thi công, dẫn dòng thi công trong mùa lũ.

Chủ đầu tư tổ chức thi công công trình trong mùa mưa là không tuân thủ theo phương án ứng phó thiên tai trong vùng hạ du đã được UBND huyện phê duyệt. Công trình chỉ được thi công đến hết ngày 30/6/2023 nhưng thực tế ngoài công trình, chủ đầu tư và nhà thầu xây dựng vẫn tiếp tục tổ chức thi công trong mùa mưa (từ tháng 7-9/2023).

Chủ đầu tư, đơn vị thi công tổ chức thi công hạng mục công trình chưa có biện pháp gia cố, bảo đảm an toàn phần thân đập sau khi đã thi công hoàn thành phần tường thượng lưu.

Chủ đầu tư thi công phần tường thượng lưu bê tông chiều dài 1-120m nhưng không đảm bảo tiến độ thi công, chưa có biện pháp gia cố, bảo đảm an toàn phần tường nên khi xuất hiện lũ lớn đã bị phá vỡ, đẩy trôi về hạ lưu. Tại thời điểm xảy ra sự cố, phần tường bị phá vỡ, đẩy trôi chưa đạt cường độ chịu lực theo thiết kế được duyệt.

Ngoài ra, do ảnh hưởng của cơn bão số 4, tuy nhiên, chủ đầu tư chưa cập nhật, nắm bắt kịp thời diễn biến bất thường của thời tiết để gia cố, bảo đảm an toàn phần tường đã thi công.

Từ những vi phạm trên, UBND huyện Chư Prông yêu cầu chủ đầu tư tạm dừng thi công đối với hạng mục công trình xảy ra sự cố, đảm bảo an toàn cho người, tài sản, công trình và tổ chức bảo vệ hiện trường.

Yêu cầu Công ty Thủy điện Khải Hoàng có trách nhiệm khắc phục sự cố, bồi thường thiệt hại, Tích cực, chủ động phối hợp với chính quyền khắc phục hậu quả sự cố, sớm bồi thường, hỗ trợ thỏa đáng cho người dân. Huyện này ra “tối hậu thư” sau khi Công ty hoàn thành việc giải quyết thiệt hại, khắc phục sự cố, chính quyền sẽ giải quyết việc thi công công trình.
