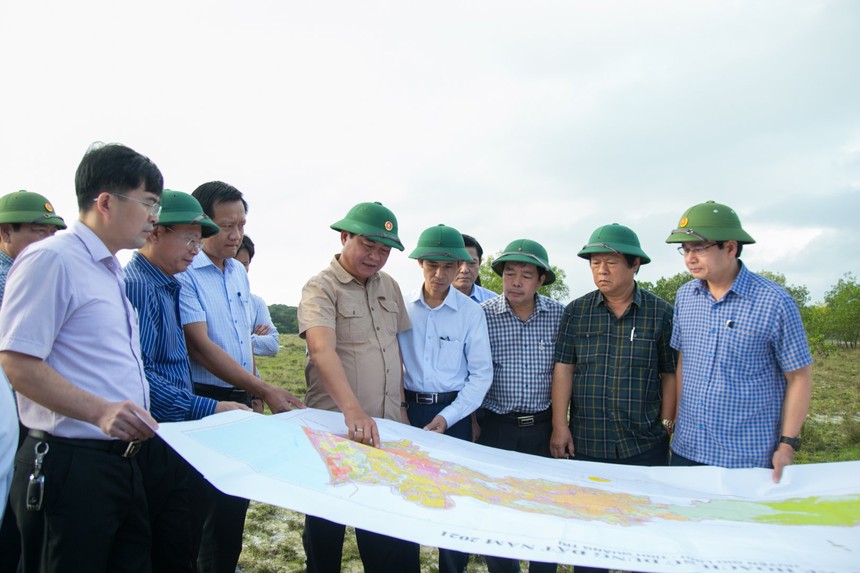

Chủ tịch UBND tỉnh Quảng Trị Võ Văn Hưng (giữa ảnh) cùng đại diện các sở, ban, ngành và địa phương kiểm tra thực địa khu vực triển khai dự án Cảng hàng không Quảng Trị vào ngày 13/12/2023

Chủ tịch UBND tỉnh Quảng Trị Võ Văn Hưng (giữa ảnh) cùng đại diện các sở, ban, ngành và địa phương kiểm tra thực địa khu vực triển khai dự án Cảng hàng không Quảng Trị vào ngày 13/12/2023

Đẩy nhanh tiến độ giải phóng mặt bằng dự án Cảng hàng không Quảng Trị

0:00 / 0:00
0:00
Chủ tịch UBND tỉnh Võ Văn Hưng vừa đi kiểm tra và làm việc với các sở, ban, ngành và huyện Gio Linh về tiến độ thực hiện công tác giải phóng mặt bằng Dự án xây dựng Cảng hàng không Quảng Trị, giai đoạn 1.

Theo báo cáo của UBND huyện Gio Linh cho biết, UBND huyện được UBND tỉnh Quảng Trị giao làm chủ đầu tư Dự án giải phóng mặt bằng (GPMB) xây dựng Cảng hàng không Quảng Trị (giai đoạn 1) tại Quyết định số 2304/QĐ-UBND ngày 10/10/2023.

Theo đó, để triển khai Dự án xây dựng Cảng hàng không Quảng Trị, diện tích đất bị ảnh hưởng trên địa bàn huyện được xác định 265,372 ha. Trong đó, 3 xã bị ảnh hưởng là Gio Quang, Gio Mai và Gio Hải (chưa bao gồm diện tích khu quân sự 51,2 ha).

Đến nay, UBND huyện Gio Linh đã ban hành Thông báo thu hồi đất, trong đó: Xã Gio Quang 101,295 ha; xã Gio Mai 151,975 ha; xã Gio Hải 12,1ha. Đã hoàn thành cơ bản công tác đo đạc địa chính, quy chủ sử dụng đất và đang thực hiện cắm mốc GPMB.

Đã thực hiện kiểm đếm 747/810 trường hợp, đạt 92,2%. Trong đó: Xã Gio Quang 161/161 trường hợp (đạt 100%); xã Gio Mai 499/518 trường hợp (đạt 96,3%); xã Gio Hải 87/131 trường hợp (đạt 66,4%).

Hiện nay, để sớm bàn giao mặt bằng cho Nhà đầu tư thực hiện dự án Cảng hàng không Quảng Trị, UBND tỉnh giao Ban Quản lý dự án Đầu tư xây dựng tỉnh phối hợp UBND huyện Gio Linh tập trung thực hiện công tác GPMB. Theo đó, tổng mức đầu tư thực hiện hạng mục GPMB, tái định cư và rà phá bom mìn phục vụ dự án trên 233,1 tỉ đồng.

Báo cáo tại buổi làm việc, Chủ tịch UBND huyện Gio Linh Võ Đắc Hóa cho biết, về các thủ tục đầu tư, hiện địa phương đã trình Báo cáo nghiên cứu khả thi dự án và đang hoàn thiện hồ sơ báo cáo UBND tỉnh trình HĐND tỉnh xem xét, điều chỉnh chủ trương đầu tư của các hạng mục GPMB phục vụ dự án.

Cũng theo Chủ tịch UBND huyện Gio Linh, hiện nay trong quá trình tổ chức thực hiện dự án GPMB, đã có nhiều phát sinh, vướng mắc vượt quá thẩm quyền địa phương.

Cụ thể, tổng diện tích khu vực dự án Cảng hàng không Quảng Trị (giai đoạn 1) là 265,372 ha, trong đó đất dùng chung 177,642 ha, đất khu hàng không dân dụng 87,72 ha. Tuy nhiên, thực tế hiện nay ngoài khu đất thực hiện dự án (265,372 ha) còn phát sinh thêm các khu đất thực hiện các khu tái định cư đất ở, các khu nghĩa địa và khu đất thực hiện 2 trường học tại các xã có diện tích 15,43 ha nhưng chưa có trong tổng diện tích thực hiện dự án được phê duyệt.

Bên cạnh đó, do phạm vi dự án rộng, mốc GPMB sát với khu dân cư, trong diện tích quy hoạch thực hiện dự án có rất nhiều lăng, mộ cần phải di dời (479 lăng mộ). Tuy nhiên, hiện tại việc quy hoạch khu vực xây dựng nghĩa địa gặp rất nhiều khó khăn (do quy định phải cách khu dân cư tối thiểu 500 m).

Hiện nay, UBND huyện Gio Linh đã chỉ đạo các cơ quan, đơn vị có liên quan tiến hành khảo sát và xác định lại vị trí khu nghĩa địa phù hợp với điều kiện thực tế, phong tục tập quán của người dân và quy định của pháp luật.

Từ những khó khăn, vướng mắc như trên và để triển khai thực hiện đảm bảo đúng tiến độ theo yêu cầu, Chủ tịch UBND huyện Gio Linh Võ Đắc Hoá kiến nghị Chủ tịch UBND tỉnh xem xét, cho phép bổ sung diện tích 15,43 ha để xây dựng các khu tái định cư đất ở, các khu nghĩa địa và khu đất xây dựng 2 trường học tại các xã vào diện tích thực hiện dự án (bao gồm giải phóng mặt bằng và rà phá bom mìn).

Trong đó việc xây dựng tái định cư đất ở tại xã Gio Hải với diện tích 0,35 ha sẽ được lấy từ đất lúa; xây dựng 2 trường học tại Gio Hải với diện tích 3,16 ha (trường Mầm non Gio Hải; trường TH&THCS Gio Hải) được lấy từ đất lúa; và xây dựng khu tái định cư đất ở tại xã Gio Mai với diện tích 3,0 ha được lấy từ đất lúa.

Đồng ý chủ trương để huyện sử dụng phần diện tích đã được UBND tỉnh quy hoạch đất dự trữ phát triển trên địa bàn xã Gio Mai và Gio Quang để quy hoạch xây dựng khu nghĩa địa phục vụ công tác GPMB.

Bên cạnh đó, để đẩy nhanh tiến độ GPMB, Chủ tịch UBND huyện Gio Linh cũng kiến nghị Chủ tịch UBND tỉnh Quảng Trị phân chia dự án Dự án giải phóng mặt bằng xây dựng Cảng hàng không Quảng Trị (giai đoạn 1) thành 4 dự án thành phần theo tính chất kỹ thuật.

Sau khi đi kiểm tra thực địa và nghe báo cáo, Chủ tịch UBND tỉnh Quảng Trị Võ Văn Hưng cơ bản thống nhất về những kiến nghị của địa phương và giao UBND huyện Gio Linh làm chủ đầu tư xây dựng mới 2 trường học tại xã Gio Hải đảm bảo theo tiêu chuẩn của Bộ Giáo dục và Đào tạo để di dời các điểm trường hiện tại đang nằm sát khu vực dự án. Đối với vấn đề quy hoạch đất các khu nghĩa địa thuộc diện di dời, đồng ý chủ trương để huyện sử dụng diện tích đất dự trữ để thực hiện.

Chủ tịch Võ Văn Hưng cho biết, UBND tỉnh sẽ thành lập ban chỉ đạo để phân công nhiệm vụ cụ thể đối với các sở, ban, ngành theo từng lĩnh vực nhằm hỗ trợ, phối hợp với huyện Gio Linh đẩy nhanh tiến độ GPMB.

Phấn đấu trong năm 2024 bàn giao toàn bộ mặt bằng sạch cho chủ đầu tư, quý I/2024 sẽ khởi công dự án và hoàn thành, đi vào hoạt động trong năm 2026.
