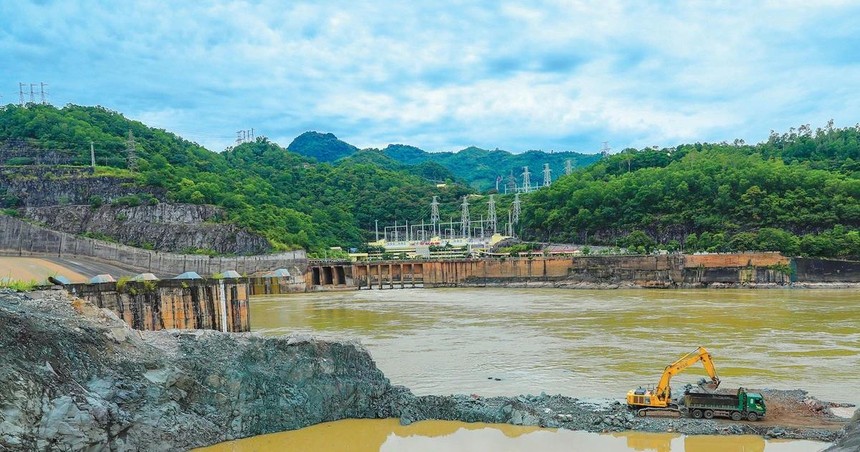

Nhiều hạng mục quan trọng của Dự án Nhà máy Thủy điện Hòa Bình mở rộng như cửa lấy nước, kênh dẫn vào… đã cơ bản hoàn thành. Ảnh: Ngọc Tuấn
Cập nhật thông tin về Gói thầu số 1XL-HB Thi công xây lắp công trình thủy điện Hòa Bình mở rộng, đại diện Liên danh Tổng công ty Xây dựng Trường Sơn - Công ty CP Xây dựng 47 - Công ty CP Lilama 10 cho biết, nhà thầu đã hoàn thành xong trên 90% khối lượng công việc. Các hạng mục công việc khó khăn nhất đã hoàn tất.
Cụ thể, công tác thi công đường hầm dẫn nước, giếng đứng gặp điều kiện địa chất xấu, nhưng nhà thầu đã tập trung nguồn lực để bảo đảm tiến độ thi công. Đến nay, toàn bộ công tác thi công hầm dẫn nước và giếng đứng đã hoàn thành, dự kiến nạp nước tuyến đường hầm dẫn nước, đường ống áp lực vào ngày 8/8/2025.
Công tác tháo dỡ đê quây và đào kênh dẫn vào gặp nhiều khó khăn khi khối lượng thi công lớn, thời gian thi công ngắn, điều kiện thi công phụ thuộc vào mực nước hồ Hòa Bình… Tuy nhiên, ngày 13/6/2025, nhà thầu đã hoàn thành thông nước vào kênh dẫn đảm bảo an toàn, vượt tiến độ yêu cầu của Chủ đầu tư.
Tương tự, công tác thi công tháo dỡ đê quây hạ lưu và đào kênh xả cũng gặp khó khăn do thời tiết diễn biến bất thường, mưa lũ nên thời gian vừa qua nhà máy thủy điện hiện hữu liên tục mở cửa xả đáy (thời điểm cao mở 4 cửa xả đáy) và phát điện hết công suất 8 tổ máy… dẫn đến mực nước hạ lưu luôn ở mức cao trên 13,5 m. Song với sự cố gắng của nhà thầu, đến nay, phía trong đê quây đã hoàn thành, bảo đảm đủ điều kiện ngập nước kênh xả (ngày 2/8/2025 đã ngập nước)...
“Liên danh đang khẩn trương thi công các hạng mục còn lại, phấn đấu phát điện Tổ máy số 1 và Tổ máy số 2 đúng thời gian cam kết”, đại diện Tổng công ty Xây dựng Trường Sơn khẳng định. Theo Tổng công ty Xây dựng Trường Sơn, khối lượng công việc còn lại chủ yếu là công tác hoàn thiện như lắp đặt cửa kính, cửa chống cháy, sơn và lát gạch, đá…
Đại diện Ban Quản lý dự án điện I - đơn vị được giao làm đại diện chủ đầu tư cho biết, nhiều hạng mục quan trọng của Dự án đã cơ bản hoàn thành, gồm: cửa lấy nước, kênh dẫn vào… Tổ máy số 1 đang hướng đích phát điện vào ngày 19/8 và nỗ lực hoàn thành toàn bộ công trình trong năm 2025. Theo kế hoạch, Tổ máy số 2 sẽ phát điện vào quý IV/2025.
Gói thầu số 1XL-HB có giá hơn 3.000 tỷ đồng, là một trong những gói thầu đặc biệt quan trọng thuộc Dự án Nhà máy Thủy điện Hòa Bình mở rộng. Hợp đồng giữa EVN và Liên danh được ký ngày 15/12/2020, thời gian thực hiện hợp đồng 44 tháng. Trong quá trình thi công, nhà thầu gặp nhiều khó khăn nằm ngoài tầm kiểm soát liên quan đến địa chất, thời tiết…, phải dừng thi công chờ xử lý, sau đó mới tiếp tục triển khai.
Dự án được phê duyệt chủ trương đầu tư năm 2018 với tổng mức đầu tư hơn 9.220 tỷ đồng, với 2 tổ máy có tổng công suất 480 MW.
Ông Bùi Phương Nam, Giám đốc Ban Quản lý dự án điện 1 cho biết, khi đưa vào vận hành, Nhà máy sẽ bổ sung gần 500 triệu kWh/năm cho hệ thống điện quốc gia, tăng khả năng khai thác công suất phủ đỉnh, hỗ trợ điều tần, nâng cao độ an toàn và hiệu quả vận hành toàn hệ thống điện.
Theo ông Nam, trong bối cảnh năng lượng tái tạo (điện gió, điện mặt trời) phát triển mạnh nhưng thiếu tính ổn định, thủy điện giữ vai trò quan trọng. Nếu nguồn tái tạo mất đi đột ngột, hệ thống cần một lượng công suất dự phòng lớn để bù đắp - điều mà chỉ thủy điện có thể đáp ứng gần như ngay lập tức.
Ngoài vai trò điều tiết, Dự án cũng tận dụng tối đa lượng nước xả thừa trong mùa lũ của công trình hiện hữu để phát điện, đồng thời giúp giảm tải cho các tổ máy cũ, kéo dài tuổi thọ thiết bị và tiết kiệm chi phí bảo trì.
“Các tổ máy hiện hữu đang chạy vượt công suất thiết kế, gần như không có thời gian nghỉ. Dự án vận hành sẽ giảm tải cho các tổ máy hiện tại, tận dụng nguồn nước xả dư vào mùa lũ để phát điện, đồng thời kéo dài tuổi thọ thiết bị, giảm chi phí bảo trì, sửa chữa,” ông Nam cho biết.
