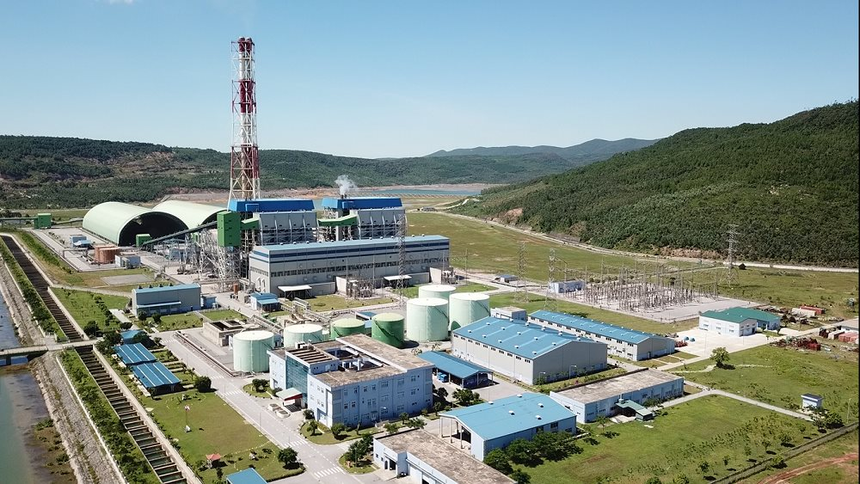

Miền Bắc sắp được bổ sung 7 triệu kWh từ Nhà máy Nhiệt điện Nghi Sơn 1

Miền Bắc sắp được bổ sung 7 triệu kWh từ Nhà máy Nhiệt điện Nghi Sơn 1

0:00 / 0:00
0:00
(ĐTCK) Theo ông Võ Mạnh Hà, Giám đốc Công ty Nhiệt điện Nghi Sơn, tổ máy số 1 của nhà máy bị sự cố vào ngày 5/6, dự kiến trong ngày 13/6 sẽ hoàn thành công tác sửa chữa, kiểm tra thiết bị để sẵn sàng vận hành, góp phần cung cấp thêm cho lưới điện miền Bắc thêm 7 triệu kWh mỗi ngày.

Thông tin được EVN cho biết, ngay sau khi tổ máy số 1 bị sự cố, Công ty Nhiệt điện Nghi Sơn đã tập trung toàn bộ nhân lực của nhà máy và các đơn vị dịch vụ phụ trợ bên ngoài để tiến hành công tác sửa chữa.

Tính đến ngày 10/6, Công ty Nhiệt điện Nghi Sơn - thuộc Tổng Công ty Phát điện 1 đã cơ bản hoàn thành công tác sửa chữa và sẽ triển khai công tác vệ sinh lò để tránh các hiện tượng đóng tro xỉ. Ngày 11/6, Công ty đã tiến hành kiểm tra và hàn đường ống lại, sửa thành hàn các đường ống, đồng thời kiểm tra toàn bộ hệ thống ống sinh hơi để sẵn sàng cho ngày 13/6 tổ máy có thể vận hành trở lại.

Theo ông Võ Mạnh Hà, do không gian trong lò chật hẹp, nhiệt độ cao luôn ở mức trên 40 độ C, nhất là trong những ngày cao điểm nắng nóng vừa qua, nên lực lực công nhân kỹ thuật luôn phải túc trực và hỗ trợ thay phiên nhau tiếp tục công việc trong lò, đảm bảo công tác sửa chữa được tiến hành nhanh nhất, cũng như đảm bảo sức khỏe và an toàn cho người lao động.

Về công tác cung cấp nhiên liệu cho sản xuất, hiện lượng than tồn kho và lượng than do TKV cung cấp theo hợp đồng được đảm bảo nên vấn đề nhiên liệu cho sản xuất không còn là vấn đề trọng yếu hiện nay.

Trong điều kiện thời tiết nắng nóng, các tổ máy vận hành tối đa công suất nên rất dễ xảy ra các nguy cơ sự cố, để đảm bảo công tác sản xuất liên tục, an toàn cho thiết bị, công ty đã triển khai công tác giám sát, kiểm tra thường xuyên, liên tục.

"Chúng tôi phải kiểm soát chế độ cháy của lò, tránh hiện tượng đóng tro xỉ, đồng thời giảm thiểu tình trạng bục ống sinh hơi, kịp thời phát hiện xử lý khiếm khuyết, tiềm ẩn gây sự cố làm giảm công suất của tổ máy... Tất cả các hoạt động trên nhằm đảm bảo tổ máy vận hành ổn định, sẵn sàng đáp ứng huy động của Trung tâm Điều độ hệ thống điện Quốc gia", ông Võ Mạnh Hà thông tin.

Trước đó, Nhà máy Nhiệt điện Nghi Sơn 1 cũng đã hoàn thành công tác tiểu tu tổ máy số 2 theo đúng kế hoạch điều chỉnh, đảm bảo chất lượng sửa chữa, tình hình vận hành thị trường điện đáp ứng theo quy định.

Công ty cũng tập trung triển khai các giải pháp quản lý kỹ thuật nhằm đảm bảo vận hành an toàn tin cậy trong các tháng tiếp theo năm 2023 như: nâng cao ý thức trách nhiệm, kỷ luật vận hành; Theo dõi, giám sát liên tục tình trạng làm việc của các thiết bị chính; Kiểm tra, chạy định kỳ các thiết bị, hệ thống nguồn: ắc - quy, máy phát Diesel, các bơm dự phòng… để đảm bảo các thiết bị dự phòng sẵn sàng làm việc.

Đồng thời, chuẩn bị sẵn sàng vật tư, thiết bị, nhân lực để xử lý, khắc phục các sự cố, khiếm khuyết thiết bị; Lên các phương án vận hành cho các trường hợp đặc biệt có thể xảy ra; Tăng cường kiểm tra công tác cháy nổ nhằm đảm bảo không có nguy cơ cháy nổ, sẵn sàng ứng phó nếu có sự cố cháy nổ; triển khai các giải pháp thực hiện tiết kiệm điện và đảm bảo đủ nhiên liệu than, dầu cho tổ máy sản xuất.

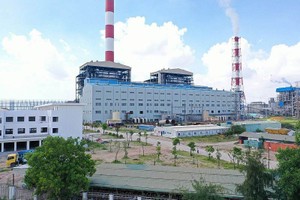

Cùng với việc Nhà máy Nhiệt điện Thái Bình 2 hoàn thành sửa chữa, từ ngày 13/6 lưới điện miền Bắc sẽ được cung cấp thêm 20 triệu kWh mỗi ngày.

Tin bài liên quan
