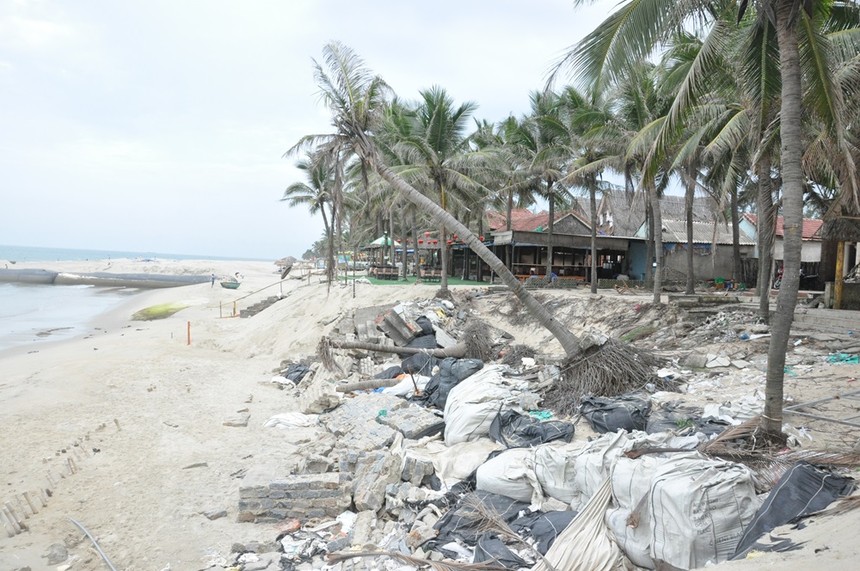

Bãi biển Cửa Đại (Thành phố Hội An) bị sạt lở nghiêm trọng trong những năm qua.

Bãi biển Cửa Đại (Thành phố Hội An) bị sạt lở nghiêm trọng trong những năm qua.

Quảng Nam: Nhiều dự án vốn ODA gặp khó, chậm giải ngân

0:00 / 0:00
0:00
Nhiều dự án vốn ODA trên địa bàn tỉnh Quảng Nam gặp khó khăn trong giải ngân vốn, đầu tư xây dựng vì vướng mắc về thủ tục, giải phóng mặt bằng.

Phó chủ tịch tỉnh Quảng Nam, ông Nguyễn Hồng Quang vừa ký văn bản gửi Bộ Kế hoạch và Đầu tư để báo cáo tình hình vận động, quản lý và sử dụng vốn ODA, vốn vay ưu đãi năm 2023.

Theo đó, trong năm 2023, tỉnh Quảng Nam đã vận động đầu tư 2 dự án từ nguồn vốn ODA.

Cụ thể, Dự án Chống xói lở và bảo vệ bền vững bờ biển Hội An, tỉnh Quảng Nam đã được Thủ tướng Chính phủ phê duyệt việc cho vay lại và chủ trương đàm phán Thỏa thuận vay, Thỏa thuận viện trợ sử dụng vốn tài trợ của Cơ quan Phát triển Pháp (AFD). Hiện nay, dự án đang được Bộ Tài chính thực hiện đàm phán với Cơ quan Phát triển Pháp để ký kết Hiệp định.

Dự án thứ hai là dự án Phát triển tích hợp thích ứng tỉnh Quảng Nam, sử dụng vốn vay Ngân hàng Thế giới (WB). Dự án được Thủ tướng Chính phủ phê duyệt chủ trương đầu tư, Bộ Tài nguyên và Môi trường phê duyệt Báo cáo đánh giá tác động môi trường, Bộ Giao thông vận tải thẩm định Báo cáo nghiên cứu khả thi dự án. Hiện nay, dự án đang hoàn thiện để trình cấp có thẩm quyền phê duyệt Báo cáo nghiên cứu khả thi, để triển khai thực hiện các bước tiếp theo.

Về tình hình phân bổ và giải ngân vốn ODA, vốn vay ưu đãi, UBND tỉnh Quảng Nam cho biết, tổng kế hoạch vốn năm 2023 được tỉnh phân bổ thực hiện 7 dự án, tổng kế hoạch vốn là 1.046.671 triệu đồng.

Trong đó, vốn nước ngoài là 922.013 triệu đồng; vốn đối ứng 124.658 triệu đồng.

Tính đến ngày 20/12/2023, tỉnh Quảng Nam đã giải ngân 490.657 triệu đồng, đạt 47% so với kế hoạch vốn năm 2023. Cụ thể, vốn nước ngoài 409.758 triệu đồng, đạt 44%; vốn đối ứng 80.899 triệu đồng đạt 65%.

Theo UBND tỉnh Quảng Nam, có nhiều khó khăn, vướng mắc trong triển khai các dự án vốn ODA.

Theo đó, Dự án Phát triển môi trường hạ tầng đô thị để ứng phó biến đổi khí hậu thành phố Hội An thì thủ tục gia hạn Hiệp định vay đến nay vẫn chưa hoàn thành nên chưa đủ cơ sở để giải ngân kế hoạch vốn, mặc dù khối lượng hoàn thành đã được nghiệm thu.

Dự án Liên kết vùng miền Trung tỉnh Quảng Nam, vướng công tác bồi thường, giải phóng mặt bằng nên việc thực hiện công tác bàn giao mặt bằng chậm; tình hình thời tiết không thuận lợi trong những tháng cuối năm nên khối lượng thực hiện không đạt.

Dự án Xây dựng cơ sở hạ tầng thích ứng với biến đổi khí hậu cho đồng bào dân tộc thiểu số (CRIEM) vướng một số thủ tục như báo cáo tái định cư, báo cáo đánh giá tác động môi trường để nhà tài trợ chấp thuận nên việc trao hợp đồng một số dự án thành phần chưa đạt tiến độ.

Dự án Sửa chữa và nâng cao an toàn đập (WB8), do các thủ tục điều chỉnh thiết kế bản vẽ thi công, điều chỉnh hợp đồng phức tạp dẫn đến ảnh hưởng đến tiến độ triển khai thực hiện dự án.

Ngoài ra, thời gian thực hiện giải ngân dự án Hệ thống thoát nước và vệ sinh môi trường khu đô thị Núi Thành của Chính phủ Italia mất nhiều thời gian…

Vì vậy, tỉnh Quảng Nam đề nghị Bộ Kế hoạch và Đầu tư quan tâm có ý kiến để Bộ Tài chính xem xét gia hạn Hiệp định vay của của Dự án Phát triển môi trường hạ tầng đô thị để ứng phó biến đổi khí hậu thành phố Hội An để thực hiện giải ngân kế hoạch vốn.

Ngoài ra, có ý kiến Cục Quản lý nợ và Tài chính đối ngoại - Bộ Tài chính đề xuất 3 Nhà tài trợ xem xét, rút ngắn thời gian giải ngân cho các đơn vị tiếp theo đối với Dự án Hệ thống thoát nước và vệ sinh môi trường khu đô thị Núi Thành. Hướng dẫn thủ tục đăng ký và giải ngân kế hoạch vốn viện trợ không hoàn lại đối với Dự án Xây dựng cơ sở hạ tầng thích ứng với biến đổi khí hậu cho đồng bào dân tộc thiểu số (CRIEM); Dự án Chống xói lở và bảo vệ bền vững bờ biển Hội An.

Tin bài liên quan
