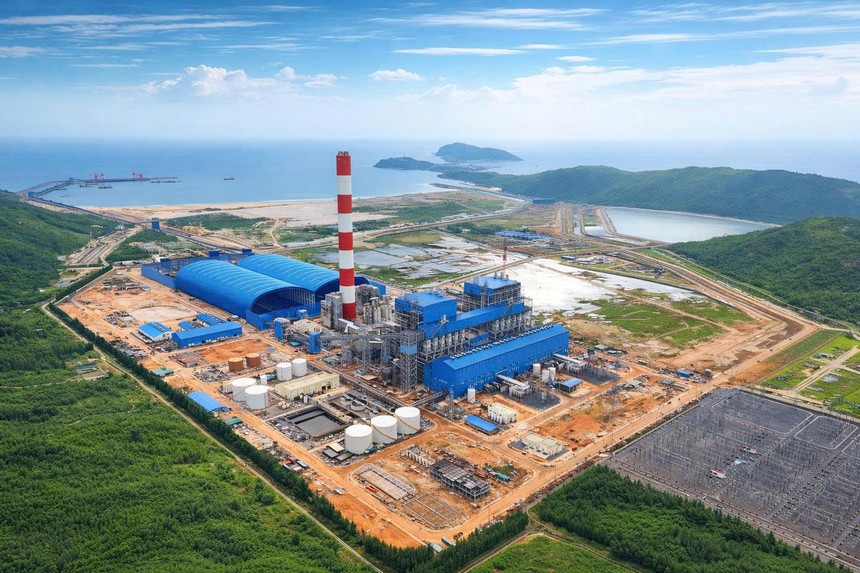

Theo ông Đào Ngọc Long, Phó giám đốc Ban Quản lý dự án Điện 2 kiêm Giám đốc Ban Điều hành các dự án tại Trung tâm Điện lực Quảng Trạch, tiến độ dự án hiện đang được kiểm soát chặt chẽ, bám sát kế hoạch đề ra.
“Đến thời điểm này, dự án đã hoàn thành khoảng 98% tổng khối lượng công việc, sẵn sàng cho việc hoà lưới điện tổ máy số 1 vào cuối tháng 3 và phát điện thương mại vào tháng 5/2026,” ông nhấn mạnh.
Nước rút hoàn thiện, sẵn sàng vận hành

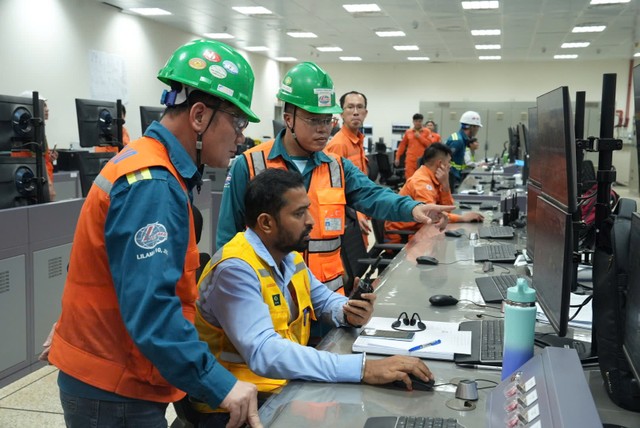

Trên công trường, đại diện nhà thầu, anh Phạm Thể Thao (Công ty cổ phần LILAMA 18), Chỉ huy trưởng công trường cho biết: “Các hạng mục chính đã cơ bản hoàn tất, chuyển sang giai đoạn chạy thử và nghiệm thu. Nhiều mốc kỹ thuật quan trọng đã được ghi nhận, như thử áp lò hơi, đốt dầu lần đầu tổ máy số 1 vào tháng 8/2025, hoàn tất thổi đường ống hơi chính và phụ, cùng với việc vận hành thử thành công các hệ thống phụ trợ như xử lý nước, khí nén và làm mát.”
Dự án áp dụng công nghệ lò hơi siêu tới hạn (USC) – một trong những công nghệ hiện đại nhất hiện nay trong lĩnh vực nhiệt điện than. Công nghệ này giúp nâng cao hiệu suất phát điện, đồng thời giảm tiêu hao nhiên liệu và phát thải. Song song đó, hệ thống bảo vệ môi trường được đầu tư đồng bộ với các giải pháp tiên tiến như khử lưu huỳnh (FGD), khử NOx (SCR), lọc bụi tĩnh điện và hệ thống quan trắc khí thải tự động, vận hành liên tục.
Một điểm sáng đáng chú ý là công tác quản lý an toàn và môi trường. Dự án được triển khai theo mô hình hợp đồng EPC quốc tế, kiểm soát toàn diện từ thiết kế, mua sắm đến thi công và chạy thử. Tính đến hết tháng 3/2026, dự án đã đạt hơn 21 triệu giờ công lao động an toàn, không để xảy ra sự cố môi trường.
“Đây là kết quả của sự phối hợp chặt chẽ giữa chủ đầu tư, nhà thầu và toàn thể cán bộ công nhân viên, thể hiện quyết tâm đặt an toàn và môi trường là ưu tiên hàng đầu,” ông Long cho biết.
![]() |
Về nhiên liệu, Nhà máy Nhiệt điện Quảng Trạch I được thiết kế sử dụng than nhập khẩu (bitum và sub-bitum). Hiện Ban QLDA Điện 2 đã ký kết hợp đồng cung cấp than chạy thử với các đối tác từ Indonesia, đáp ứng đầy đủ yêu cầu kỹ thuật của các nhà thầu EPC.
Đáng chú ý, để phục vụ vận hành thương mại lâu dài, dự án đã ký hợp đồng cung cấp than với Tổng Công ty Đông Bắc.
“Chuyến than thương mại đầu tiên sẽ sớm cập cảng nhà máy. Chúng tôi khẳng định đảm bảo đủ nguồn than cho vận hành năm 2026,” ông Long nhấn mạnh.
Nhà máy Nhiệt điện Quảng Trạch I có công suất thiết kế 1.400 MW, gồm 2 tổ máy (mỗi tổ 700 MW). Tổng thầu EPC là liên danh gồm Mitsubishi (Nhật Bản), Hyundai (Hàn Quốc) và Tổng Công ty Xây dựng số 1 (CC1).
Các mốc tiến độ chính đã và đang được triển khai gồm: Nhận điện ngược tổ máy số 2 (vào tháng 02/2026); Hoà lưới điện tổ máy số 1 (cuối tháng 3); Phát điện thương mại tổ máy số 1 (tháng 5); Phát điện thương mại tổ máy số 2 (tháng 10).
“Việc đưa tổ máy số 1 vào vận hành đúng tiến độ sẽ tạo tiền đề quan trọng để hoàn thành toàn bộ dự án trong năm 2026,” ông Long khẳng định.
![]() |
Hạ tầng đồng bộ – nền tảng cho vận hành bền vững

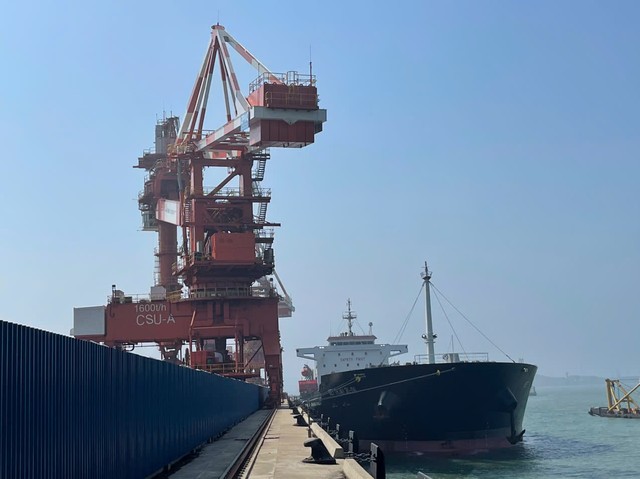

Song song với việc thi công Quảng Trạch I, dự án cơ sở hạ tầng chung của Trung tâm Điện lực Quảng Trạch cũng đạt nhiều tiến triển. Trong đó, hệ thống cảng nhập than và đê chắn sóng đã hoàn thành, sẵn sàng tiếp nhận tàu 60.000 tấn và dự kiến nâng công suất lên 100.000 tấn vào cuối tháng 5/2026.
Kho than của nhà máy có khả năng dự trữ đủ cho khoảng 37-38 ngày vận hành liên tục, tạo dư địa an toàn trước các rủi ro gián đoạn nguồn cung. Về dài hạn, hệ thống cảng còn được định hướng phục vụ nhập khẩu LNG, đáp ứng nhu cầu cho các dự án điện khí trong tương lai.
Trung tâm Điện lực Quảng Trạch được quy hoạch tại khu vực miền Trung, là một trong những trung tâm năng lượng lớn của cả nước. Tổ hợp này bao gồm 4 dự án thành phần: hạ tầng chung, Nhà máy Nhiệt điện Quảng Trạch I (1.400 MW), Nhà máy điện khí LNG Quảng Trạch II (1.612 MW) và Quảng Trạch III (1.500 MW).
Định hướng phát triển của trung tâm bám sát Quy hoạch điện VIII, hướng tới chuyển dịch cơ cấu nguồn điện theo hướng bền vững hơn, giảm dần phụ thuộc vào nhiên liệu hoá thạch và tiến tới mục tiêu phát thải ròng bằng 0 vào năm 2050.
Trong bức tranh tổng thể đó, Quảng Trạch I đóng vai trò là dự án “mở đường”, vừa đảm bảo cung cấp nguồn điện ổn định trong ngắn hạn, vừa tạo nền tảng hạ tầng và kinh nghiệm triển khai cho các dự án năng lượng sạch hơn trong tương lai.
Với tiến độ hiện tại và sự chuẩn bị kỹ lưỡng về kỹ thuật, nhiên liệu và hạ tầng, dự án Nhà máy Nhiệt điện Quảng Trạch I đang tiến gần đến cột mốc vận hành thương mại đầu tiên – một bước tiến quan trọng trong hành trình đảm bảo an ninh năng lượng quốc gia.
